PERT

출제 빈도 2회

원본 102쪽

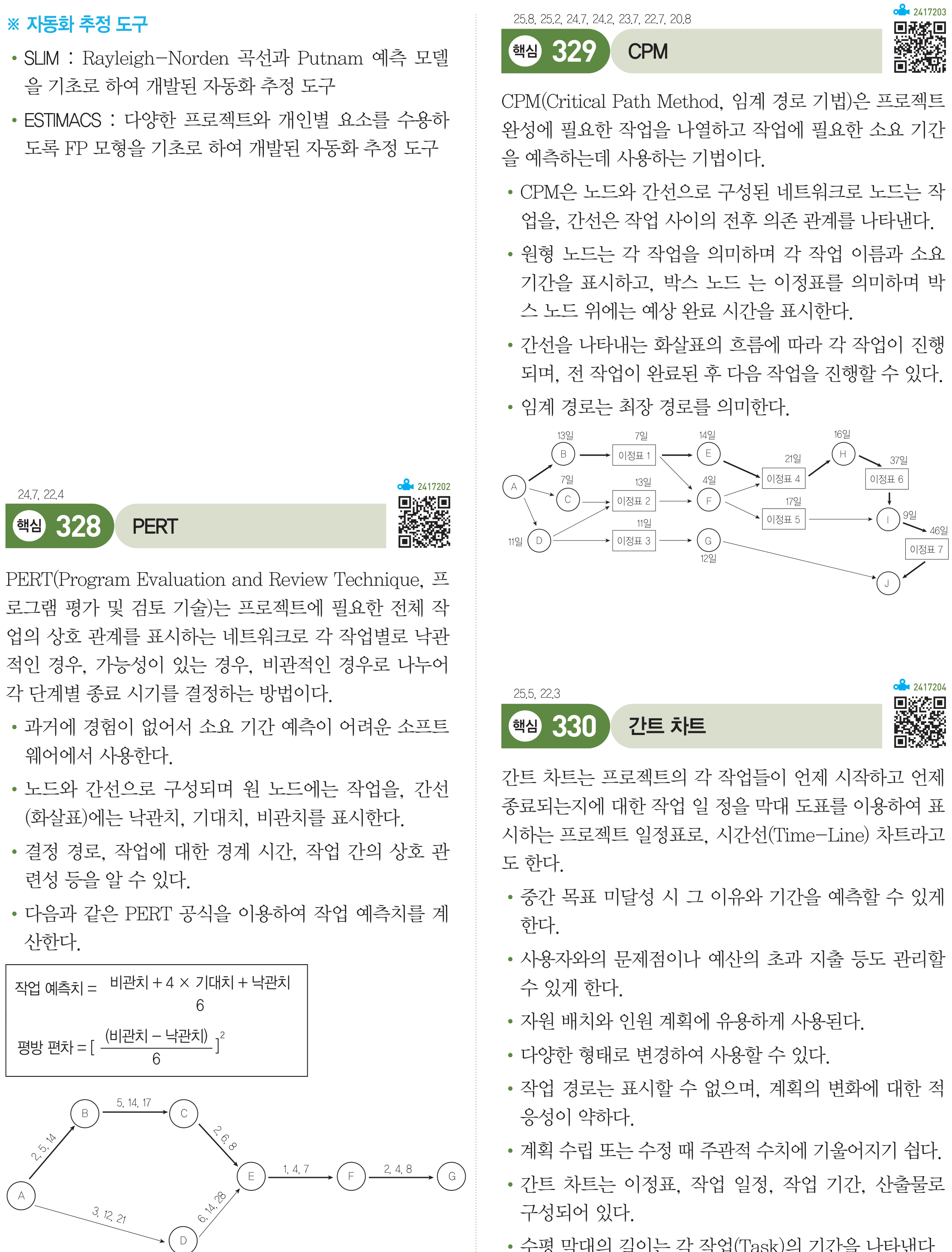

PERT(Program Evaluation and Review Technique, 프로그램 평가 및 검토 기술)는 프로젝트에 필요한 전체 작업의 상호 관계를 표시하는 네트워크로 각 작업별로 낙관적인 경우, 가능성이 있는 경우, 비관적인 경우로 나누어 각 단계별 종료 시기를 결정하는 방법이다.

과거에 경험이 없어서 소요 기간 예측이 어려운 소프트웨어에서 사용한다.

노드와 간선으로 구성되며 원 노드에는 작업을, 간선(화살표)에는 낙관치, 기대치, 비관치를 표시한다.

결정 경로, 작업에 대한 경계 시간, 작업 간의 상호 관련성 등을 알 수 있다.

다음과 같은 PERT 공식을 이용하여 작업 예측치를 계산한다.

비관치 + 4 × 기대치 + 낙관치

작업 예측치 =

6

평방 편차 = [ (비관치 - 낙관치) ]

2

6

5, 14, 17BC2, 6, 82, 5, 141, 4, 72, 4, 8EFG6, 14, 28A3, 12, 21D
